侯峰 陈可欣 记者 张翠娜

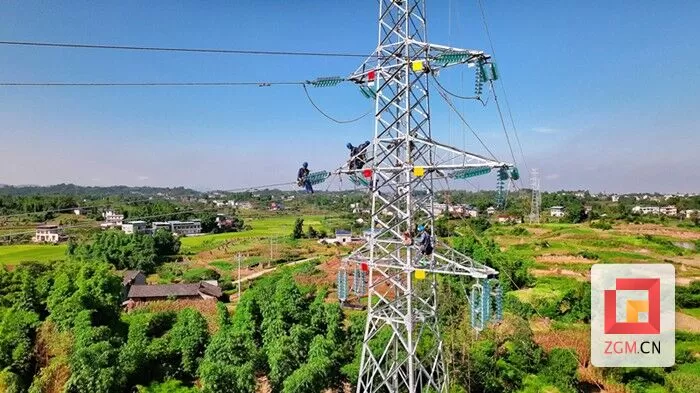

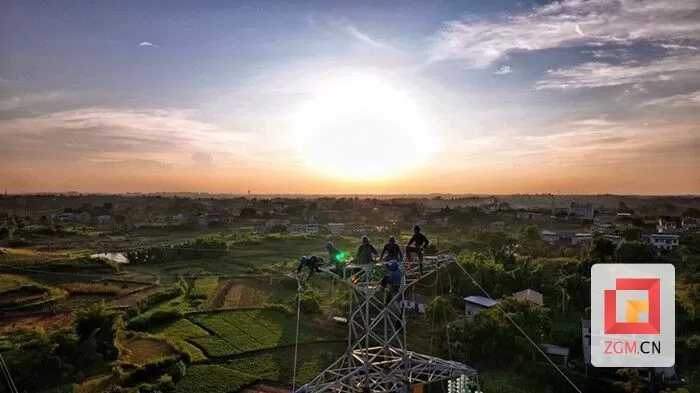

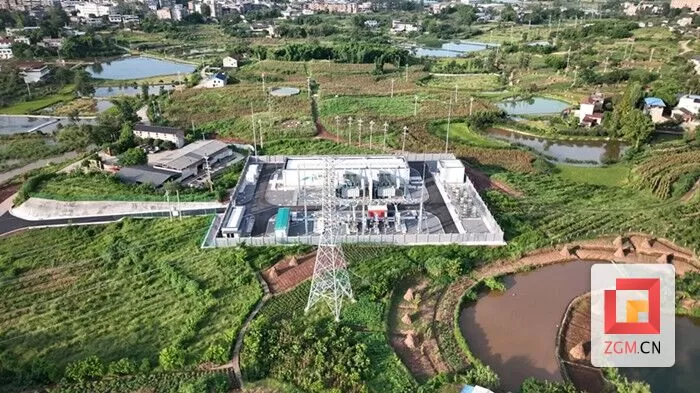

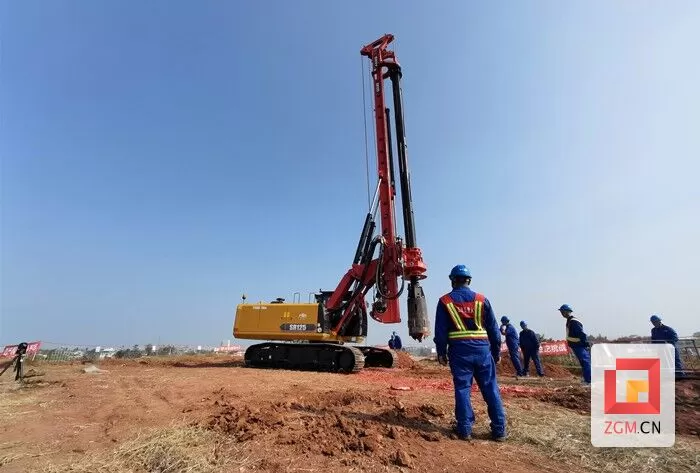

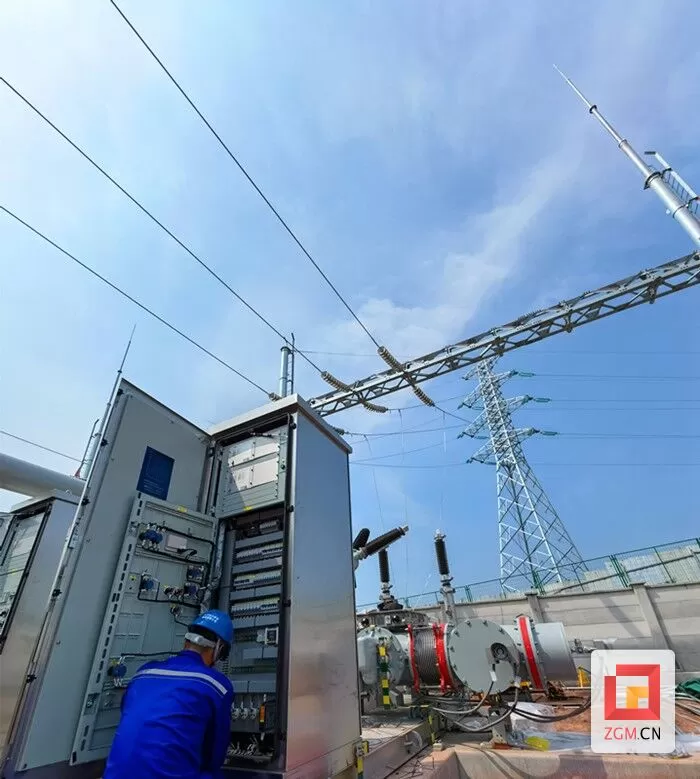

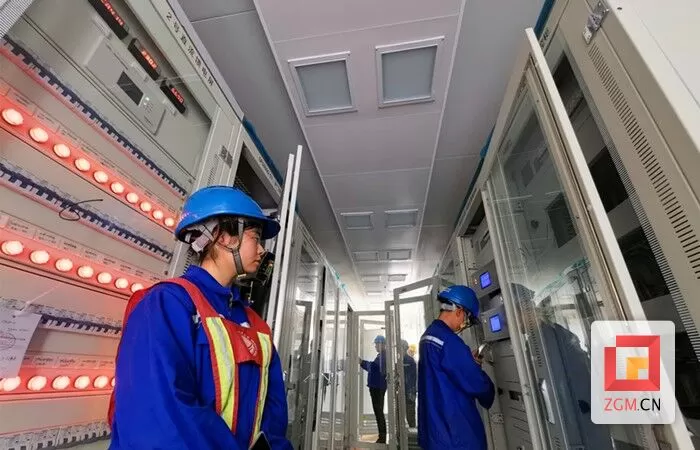

10月27日凌晨3时10分,位于自贡市富顺县东边湾村的110千伏石鱼变电站顺利投运,至此,110千伏石鱼输变电工程历时近11个月全部建设完成。据悉,随着该工程的投运,可提升富顺电网供电能力10万千瓦,为自贡再添电力“新引擎”。 d1.webp 记者了解到,110千伏石鱼输变电工程是国家电网公司在自贡市的一项重大投资工程,工程主要包括新建一座110kV变电站和一条双回输电线路。变电站采用先进技术和设备,具备强大的抗灾能力和运行稳定性,输电线路的规划和布设经过精心设计,充分考虑了环境和周边居民的利益,可有力确保电力的稳定传输。 d2.webp 据了解,110千伏石鱼输变电工程的竣工投运,将增加富顺电网110千伏电源分布点,优化35千伏网络结构,提高供电可靠性,增加富顺县东部片区变电容量,解决10千伏线路供电半径大等问题,在极大增强电力系统的稳定性和可靠性、降低停电的风险、提高供电质量的同时,进一步满足自贡市不断增长的用电需求,为城市的经济发展提供有力支持,促进区域电力网的互联互通,提高电力供应的灵活性和可调度性,极大满足富顺东部片区地方经济发展和人民群众用电需要。 d3.webp 据了解,富顺县地域宽广,城市、农村居住人口多且较为分散,加之近年来发展迅猛,现有的电源分布、网络结构和供电能力已不能满足日益增长的用电需求,增容扩建乃当务之急,新建一座110千伏变电站和一条双回输电线路的工作任务摆上了国网自贡供电公司的历史日程。 d4.webp 与此同时,为全力确保2023年迎峰度冬工作,自贡供电公司早在2022年底,就在制定公司2023年重点工作任务时,将富顺的这项电网新建工程项目定为自贡供电公司2023年迎峰度冬电网补强措施重点任务之一,110千伏石鱼输变电建设工程成为自贡供电公司今年第一个开工的基建项目工程。 d5.webp 记者了解到,该工程自2022年11月1日正式开工以来,自贡供电公司领导及其建设部、安监部、业主项目部等部门负责人多次到现场进行指导;负责工程建设任务的自贡电力建设集团有限公司输变电工程分公司成立专项工程攻坚工作小组,调遣精兵强将,分公司负责人现场坐镇指挥;自贡供电公司各部门与建设单位通力协作、攻坚克难……建设者们克服寒冷、高温天气,充分发扬“特别能战斗、特别能吃苦、特别能奉献”的“自电铁军”精神,全力以赴保安全、保质量、保工期,保障了工程建设安全有序推进、高效高质量完成。 d6.webp
免责声明:本文由网友发表或转载,不代表自贡论坛观点和立场,不对其真实合法性负责.如有异议或侵权,请与本网站联系删除!
回复

使用道具 举报

您需要登录后才可以回帖 登录 | 立即注册

本版积分规则

全站链接: 工程造价

QQ|手机版|小黑屋|自贡论坛 ( 蜀ICP备12031032号-2 )|网站地图

GMT+8, 2026-1-15 17:04 , Processed in 0.097013 second(s), 13 queries , Redis On.

Powered by Discuz! X3.5

© 2016-2021 Comsenz Inc.

快速回复 返回顶部 返回列表
